4.1.1 高寒大体积混凝土温控防裂
针对高寒地区大体积混凝土温控防裂难题,制定专项施工技术方案并严格落实。
形成《水库大体积混凝土温控防裂关键技术研究》成果,构建“冷水拌合 + 精准加冰 + 智能通水 + 保温养护”四维温控体系。
智能测温与全自动通水实现动态调温全过程控制,攻克寒区防裂难题,严控温差、适配高寒水工混凝土。
结合施工技术难点、特点、重点,制定专项施工方案;积极采用“五新”技术;施工安全管理体系健全,“六项机制”有效落实;积极采用智能建造技术与设备。
针对高寒地区大体积混凝土温控防裂难题,制定专项施工技术方案并严格落实。
形成《水库大体积混凝土温控防裂关键技术研究》成果,构建“冷水拌合 + 精准加冰 + 智能通水 + 保温养护”四维温控体系。
智能测温与全自动通水实现动态调温全过程控制,攻克寒区防裂难题,严控温差、适配高寒水工混凝土。

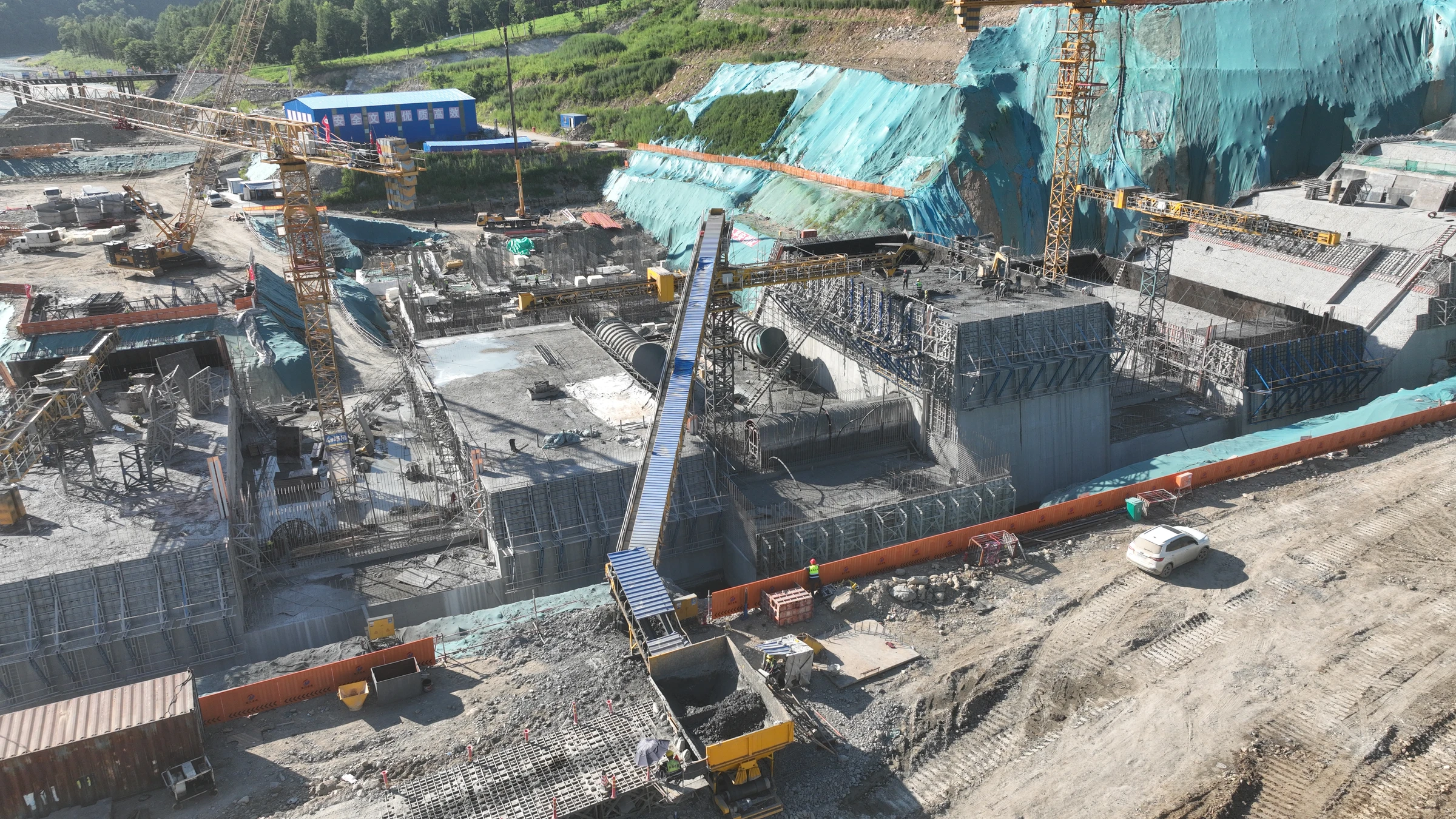

针对超标洪水等极端工况,制定专项应急预案并有效应对。
2023 年开工当年遭遇百年不遇超标洪水,通过优化施工组织、加大资源投入,顺利完成导流洞贯通任务。
围堰安全度汛,主体施工未受重大影响,年度建设目标圆满完成。
针对林地征占地协调难度大、火工品管控严格等难题,建立专项协调机制。
建立“政府主导、企业协同”林地征占地协调机制,分区分段推进,保障主体工程连续施工。
严格落实火工品“专管、专库、专人、专账”要求,从未发生火工品相关安全事件。
针对坝基帷幕灌浆工程量大、技术要求高的特点,制定专项施工方案。

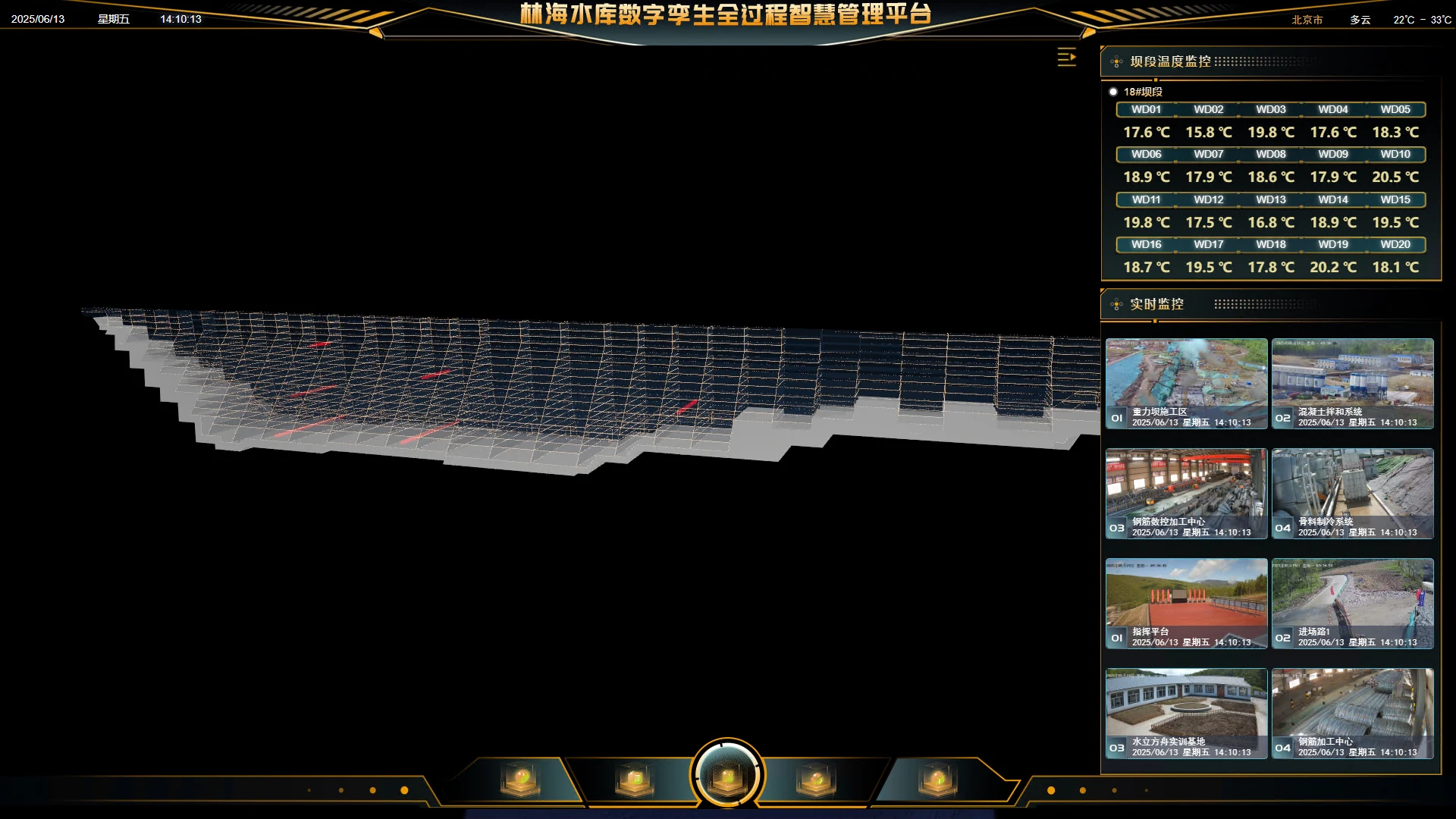

采用全自动智能灌浆系统,坝基帷幕固结灌浆全流程智能调控,压力、流量、浆液比重精准控制。
全过程数据留痕、闭环管控,固结灌浆全部完成,帷幕灌浆稳步推进,稳固防渗屏障。
积极采用行业领先的新技术,使用效果好、获得行业认可。

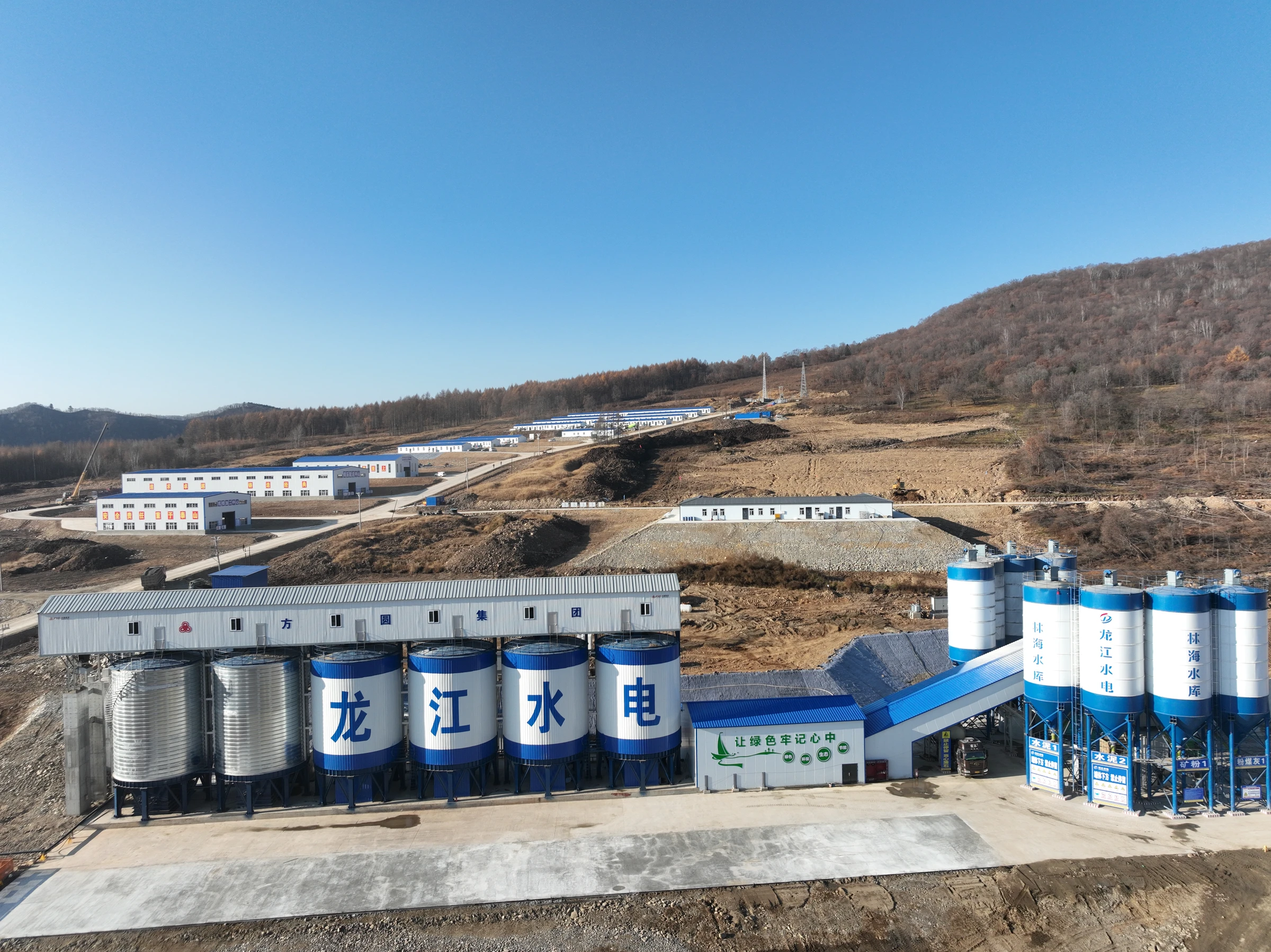

采用双 240 大粒径四级配智能温控拌合系统、骨料风冷、精准加冰、自动通水等智能温控技术。
采用全自动智能灌浆技术,隐患排查效率提升 3 倍以上,实现过程可视化、数据可追溯。
通过百余组配合比试验,精准优化新材料应用。
开展百余组配合比试验,精准优化粉煤灰掺配比例,单方混凝土稳定降本。
应用新型外加剂体系,提高混凝土耐久性、抗冻性,适配高寒地区水工混凝土要求。
积极采用新工艺,提高爆破精度与开挖质量。
推广聚能环 + 二氧化碳爆破等控制爆破技术,爆破精准度显著提升,对围岩扰动明显减小。
结合针梁模板台车、悬臂模板等新工艺,周转效率与结构成型质量双向提升。
应用智能建造设备,提高施工效率与质量稳定性。
建成东北三省首座双 240 大粒径四级配智能温控拌合系统,集成全自动智能集料、配料、拌料。
应用智能振捣、智能碾压、智能隧洞掘进等智能建造设备,实现关键工序机械化、智能化替代。
应用 BIM、GIS 等数字化新产品,实现全过程协同管理。
BIM+GIS 全过程应用,模拟工序排布,规避冲突、杜绝返工,获中国建筑业协会 BIM 大赛一等奖。
空天地立体化巡检:无人机巡航 + AI 识别 + 定点监控体系,实现隐患早发现、早处置。
严格按有关规定进行施工合同管理,履约情况良好。
严格按合同约定组织施工,材料、设备、人员、资金等要素保障到位,履约情况良好。
未发生重大合同纠纷,结算与支付依据充分、过程规范。
按合同节点兑现进度、质量、安全等承诺。
2025 年提前一个月超额完成年度建设任务,单日最高浇筑 2766 m³,连续 5 个月单月超 4 万 m³。
业主、监理、属地政府多次发来贺报表扬,履约能力获得多方高度认可。
施工安全管理体系健全,安全管理措施完备。
建立“党政同责、一岗双责、齐抓共管、失职追责”安全责任体系,制度健全、人员到位。
高风险环节专项管控,常态化隐患排查,安全管理标准化、规范化。
安全生产风险管控“六项机制”有效落实。
“六项机制”(风险查找、研判、预警、防范、处置、责任)贯穿项目全周期。
建立风险分级管控与隐患排查治理双重预防体系,实现关口前移、源头治理。
隐患排查治理制度健全,整改闭环、效果明显。
常态化开展综合、专项、季节性等各类隐患排查,整改率 100%。
开工至今保持安全生产零事故、零险情、零责任通报的稳定局面。
积极采用智能温控技术及设备,提高大体积混凝土施工质量。
应用双 240 智能温控拌合、骨料风冷、加冰、动态通水等技术,实现全过程温度智能调控。
为省内寒区大型水库防渗提供成熟技术参考。
采用智能灌浆技术及设备,提高灌浆质量与效率。
坝基帷幕固结灌浆全流程智能调控,压力、流量、浆液比重精准控制。
全过程数据留痕、闭环管控,固结灌浆全部完成,帷幕灌浆稳步推进。
积极采用智能振捣、智能碾压等智能建造技术及设备应用。
应用智能振捣与智能碾压设备,关键工序机械化、智能化替代,提高施工质量稳定性。
减少人为因素对质量的影响,混凝土均匀性与密实度显著提升。
采用 BIM、GIS 等数字化手段实现全过程智能监测。
BIM+GIS 全过程应用,模拟工序排布,规避冲突、杜绝返工。
获中国建筑业协会 BIM 大赛一等奖、东北三省 BIM 大赛二等奖。
